สรุปสั้น ๆ
Line Balancing คือการจัดขั้นตอนงานลงแต่ละสถานีให้เวลาใกล้เคียงกัน และไม่เกิน Takt Time ซึ่งเป็นจังหวะที่ต้องผลิตให้ทันความต้องการของลูกค้า ไลน์ที่สมดุลมีคนรอน้อย คอขวดน้อย และใช้คนเท่าที่จำเป็น
- Takt Time = เวลาทำงานที่มี ÷ ความต้องการ
- จำนวนสถานีขั้นต่ำ = ปัดขึ้น (เวลางานรวม ÷ Takt Time)
- ประสิทธิภาพไลน์ = เวลางานรวม ÷ (จำนวนสถานี × Cycle Time)
ใส่ขั้นตอนงานของคุณแล้วดูผลทันทีที่ เครื่องคำนวณ Line Balancing ฟรี
Takt Time คืออะไร ต่างจาก Cycle Time อย่างไร
Lean Enterprise Institute นิยาม Takt Time ว่าเป็นเวลาทำงานที่มี หารด้วยความต้องการของลูกค้า มันคือ จังหวะที่ลูกค้าต้องการ ไม่ใช่ความเร็วที่ไลน์ทำได้
| คำ | ความหมาย | มาจาก |
|---|---|---|
| Takt Time | ต้องผลิต 1 ชิ้นทุกกี่วินาทีถึงจะทันความต้องการ | ความต้องการลูกค้า + เวลาทำงาน |
| Cycle Time ของไลน์ | ไลน์ผลิตได้ 1 ชิ้นทุกกี่วินาทีจริง ๆ | สถานีที่ช้าที่สุด (คอขวด) |
| Work Content | เวลางานรวมทุกขั้นตอนของ 1 ชิ้น | Time Study |
ถ้า Cycle Time นานกว่า Takt Time จะผลิตไม่ทัน ถ้า สั้นกว่ามาก แปลว่ามีคนหรือเครื่องว่างเกินจำเป็น
ตัวอย่าง: ไลน์ประกอบ 6 ขั้นตอน
มีเวลาทำงาน 450 นาที/วัน ลูกค้าต้องการ 600 ชิ้น/วัน ขั้นตอนงานจาก Time Study:
| ขั้นตอน | เวลา (วินาที) |
|---|---|
| ตัดวัตถุดิบ | 22 |
| เจาะรู | 18 |
| ประกอบชิ้นส่วน | 41 |
| ขันน็อต | 15 |
| ตรวจคุณภาพ | 12 |
| บรรจุ | 20 |
| รวม | 128 |
- Takt Time = (450 × 60) ÷ 600 = 45 วินาที/ชิ้น
- จำนวนสถานีขั้นต่ำ = ปัดขึ้น (128 ÷ 45) = ปัดขึ้น (2.84) = 3 สถานี
- จัดตามลำดับงานโดยไม่ให้เกิน 45 วินาที ได้ 4 สถานี: 40, 41, 27 และ 20 วินาที
- ประสิทธิภาพไลน์ = 128 ÷ (4 × 41) ≈ 78% ผลิตได้ราว 658 ชิ้น/วัน
ไลน์นี้ทันเป้า แต่ใช้ 4 คนทั้งที่ทฤษฎีบอกว่า 3 คนพอ สถานี 3 และ 4 ว่างเกือบครึ่งเวลา

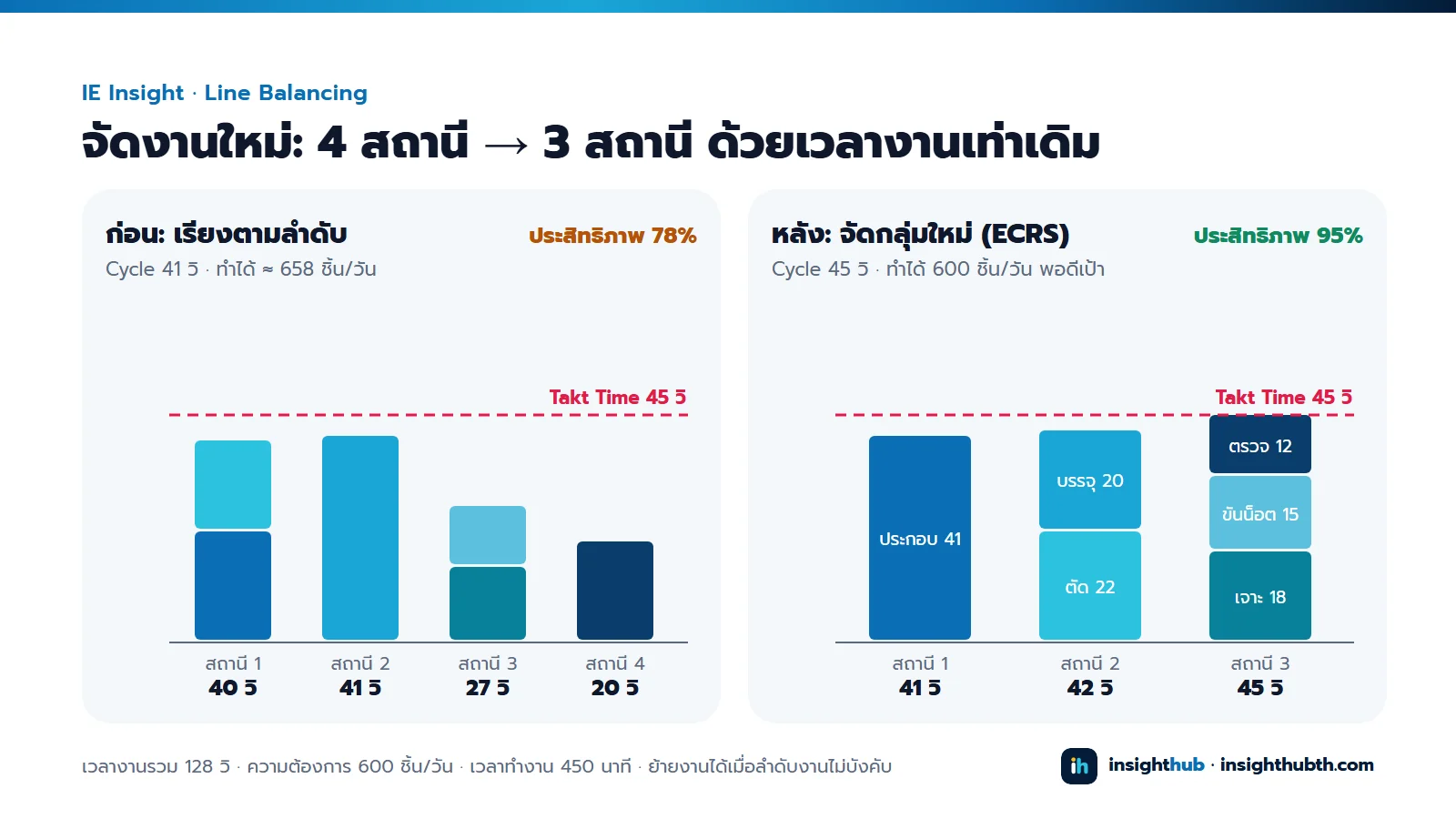

จัดใหม่: จาก 4 สถานี เหลือ 3 สถานี
ถ้าลำดับงานไม่บังคับ (เช่น ตัดวัตถุดิบล่วงหน้าได้ และบรรจุทำคู่กับงานอื่นได้) ลองจัดกลุ่มใหม่:

| สถานี | งาน | เวลา |
|---|---|---|
| 1 | ประกอบชิ้นส่วน | 41 วินาที |
| 2 | ตัดวัตถุดิบ + บรรจุ | 42 วินาที |
| 3 | เจาะรู + ขันน็อต + ตรวจคุณภาพ | 45 วินาที |
ประสิทธิภาพไลน์ = 128 ÷ (3 × 45) ≈ 95% ผลิตได้ 600 ชิ้น/วัน พอดีเป้า ด้วยคนน้อยลง 1 คน
ข้อควรระวัง: สถานี 3 ใช้เวลาเท่า Takt พอดี ไม่มีเวลาเผื่อ ถ้ามีงานสะดุดบ่อย ควรลดเวลางานสถานีนี้ลงก่อน (ดู ECRS ด้านล่าง) หรือเพิ่มเวลาทำงานเล็กน้อย

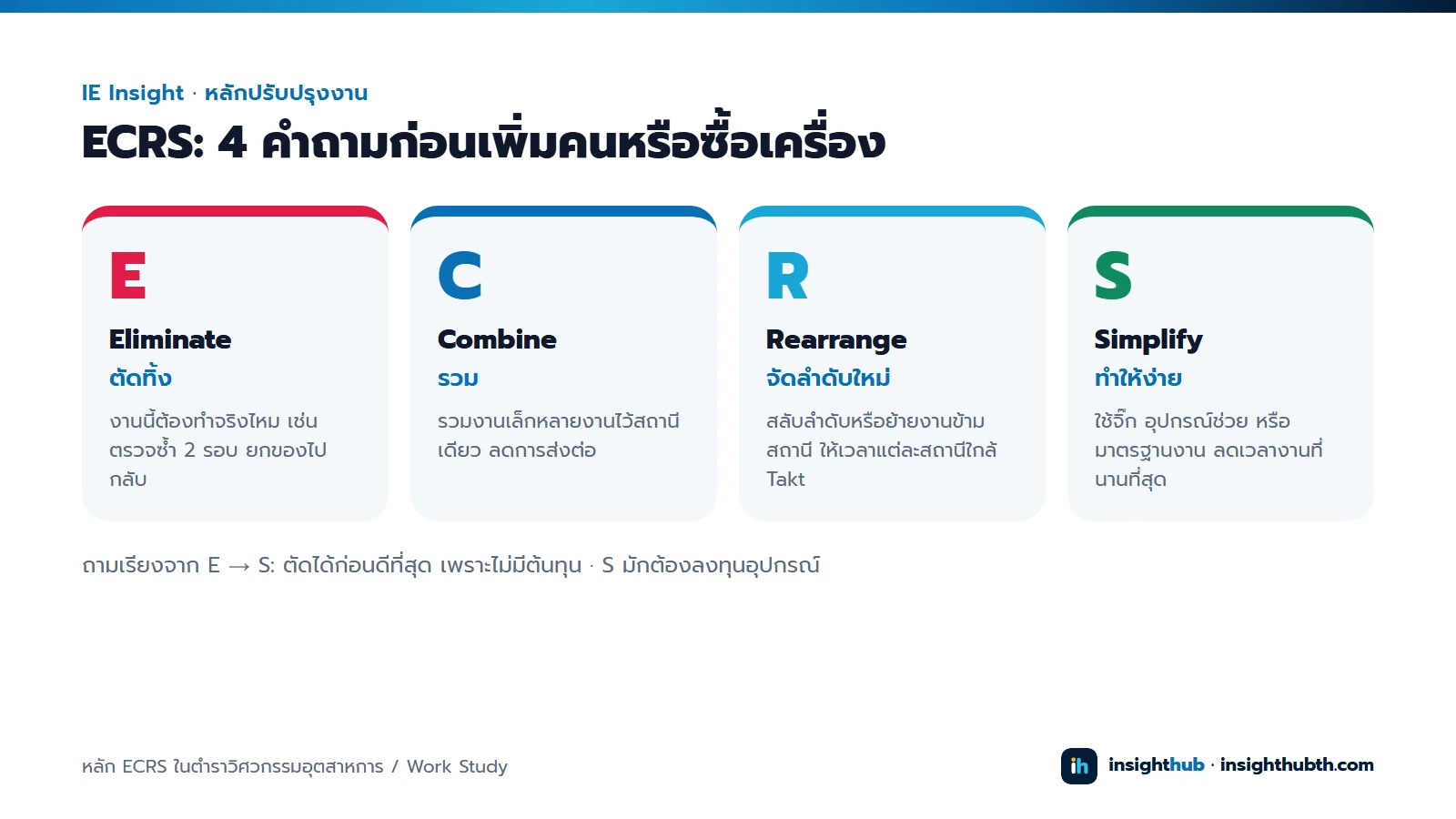

ECRS: 4 คำถามก่อนเพิ่มคนหรือซื้อเครื่อง

- Eliminate (ตัดทิ้ง): งานนี้ต้องทำจริงไหม เช่น ตรวจซ้ำ 2 รอบ เดินไปหยิบของไกล
- Combine (รวม): รวมงานเล็กไว้สถานีเดียว ลดการส่งต่อและรอ
- Rearrange (จัดลำดับใหม่): ย้ายงานข้ามสถานีแบบในตัวอย่าง ให้แต่ละสถานีใกล้ Takt
- Simplify (ทำให้ง่าย): ใช้จิ๊ก อุปกรณ์ช่วย หรือมาตรฐานงาน ลดเวลาของสถานีคอขวด
ถามเรียงจาก E ไป S เพราะการตัดงานทิ้งไม่มีต้นทุน ส่วน Simplify มักต้องลงทุนอุปกรณ์
ข้อผิดพลาดที่พบบ่อย
- ใช้เวลาจากการกะประมาณ แทนการจับเวลาจริง และไม่รวม Allowance (พัก ความเมื่อยล้า งานสะดุด)
- ลืมเงื่อนไขลำดับงาน (Precedence) เช่น ต้องเจาะก่อนขันน็อต จัดสถานีใหม่แล้วทำจริงไม่ได้
- มีงานเดียวที่นานกว่า Takt เช่น งานประกอบ 50 วินาทีในไลน์ Takt 45 ต้องแบ่งงาน ทำขนาน 2 จุด หรือลดเวลางานก่อน
- บาลานซ์ครั้งเดียวแล้วจบ ทั้งที่ความต้องการเปลี่ยนทุกเดือน Takt Time ก็ต้องคำนวณใหม่
เมื่อไรควรใช้ Simulation
สูตรด้านบนใช้ค่าเฉลี่ย ถ้าเวลางานแปรปรวนมาก มีของรอระหว่างสถานี หรือมีหลายรุ่นสินค้าในไลน์เดียว การจำลองไลน์ (Simulation) เช่น FlexSim จะเห็นคอขวดที่สูตรไม่เห็น และลองหลายทางเลือกได้ก่อนย้ายเครื่องจริง
คำถามที่พบบ่อย
Line Balancing ใช้กับงานแบบไหนได้บ้าง?
ใช้ได้กับงานที่ทำเป็นขั้นตอนต่อเนื่อง เช่น ไลน์ประกอบ ไลน์บรรจุ ครัวกลาง หรือแม้แต่งานเอกสารที่ส่งต่อกันหลายโต๊ะ
Yamazumi Chart คืออะไร?
กราฟแท่งซ้อนที่แสดงเวลางานของแต่ละสถานีเทียบกับเส้น Takt Time (Yamazumi แปลว่า "กองซ้อน" ในภาษาญี่ปุ่น) ช่วยให้เห็นทันทีว่าสถานีไหนเกินและสถานีไหนว่าง
ประสิทธิภาพไลน์เท่าไรถึงดี?
ไม่มีตัวเลขตายตัว แต่ยิ่งใกล้ 100% ยิ่งมีเวลาว่างน้อย ไลน์ที่ต่ำกว่า 80% มักมีโอกาสจัดใหม่ให้ใช้คนน้อยลงได้ ส่วนไลน์ที่สูงมากควรเหลือเวลาเผื่อไว้รับงานสะดุด
แหล่งอ้างอิง
- Lean Enterprise Institute, Takt Time — Lean Lexicon — นิยาม Takt Time
- หลัก ECRS (Eliminate, Combine, Rearrange, Simplify) ในตำราวิศวกรรมอุตสาหการและการศึกษางาน (Work Study)
📊 OEE Tracker (Excel)
บันทึกรายกะ คำนวณ Availability · Performance · Quality · OEE ให้อัตโนมัติ พร้อมสรุปและกราฟสาเหตุเครื่องหยุด
- ✓กรอก 1 แถวต่อกะ รองรับ 300 กะ
- ✓สรุป OEE ถ่วงน้ำหนัก + บอกว่าควรแก้ตัวไหนก่อน
- ✓นาทีที่เสียแยกตามสาเหตุ พร้อมกราฟ
บริการ: วิเคราะห์หน้างาน
รู้คอขวดชัดเจน พร้อมตัวเลขว่าปรับแล้วได้ผลเพิ่มเท่าไร
